⚠️ Matriz de risco
A implementação de um sistema automatizado para separação de medicamentos em um ambiente hospitalar exige precisão, confiabilidade e controle rigoroso dos processos. A utilização do Dobot como manipulador robótico traz eficiência à operação, mas também introduz riscos que podem comprometer sua funcionalidade, a segurança dos insumos e a confiabilidade do sistema.

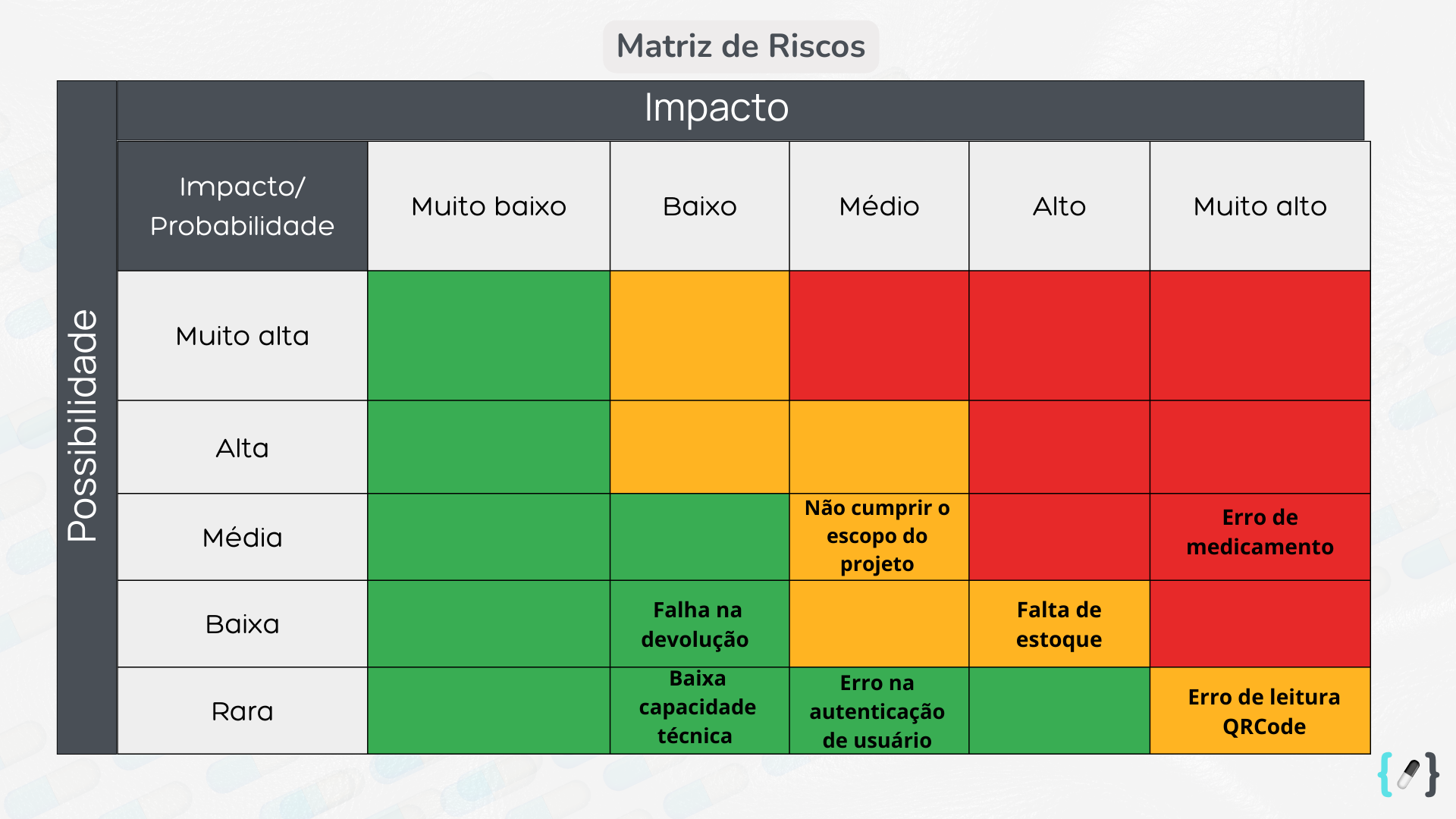

Diante disso, foi elaborada a Matriz de Risco, que identifica e classifica os principais riscos do projeto com base no impacto que podem causar e na probabilidade de ocorrência. A matriz abaixo apresenta os riscos mapeados, seguidos de um detalhamento das causas e das estratégias para mitigação.

📝 Detalhamento
Chance de erro de medicamento:
Os medicamentos podem ser trocados de posição, o que vai fazer com que o robô possa pegar um medicamento errado. Para sanar esse risco, recomenda-se sempre manter o estoque na mesma posição, para que o Dobot consiga identificar os insumos corretamente.
Impacto: Muito alto / Risco: Médio
Erro na autenticação de usuários:
O sistema de login pode falhar ao identificar corretamente o usuário, impedindo o acesso ao sistema. Isso pode ocorrer por falhas na comunicação com o banco de dados, expiração indevida da sessão, erros na criptografia das credenciais ou falhas na validação de permissões.
Para mitigar esse risco, devem ser implementados testes unitários e de integração para validar diferentes cenários de login.
Impacto: Médio / Risco: Raro
Falta de estoque:
O estoque de um dos insumos pode acabar findando, impossibilitando o robô de pegar o medicamento e atrasando a montagem da fita. Para sanar esse risco, deve-se sempre realizar o estoque dos insumos.
Impacto: Alto / Risco: Baixo
Erro da leitura do qrcode:
O leitor de QR Code de barras, pode acabar sendo lido errado, devido a riscos, manchas ou erros de impressão. Para mitigar esse risco, deve-se testar em múltiplos cenários a leitura do QR Code de barras.
Impacto: Muito Alto / Risco: Raro
Falha na devolução do medicamento:
Quando o medicamento retornar, o sistema pode não conseguir identificar o bin ao qual aqueles medicamentos pertencem, fazendo com que não registre qual paciente devolveu cada insumo.
Para mitigar esse risco, realizar confirmação manual pode ser uma possibilidade para garantir a devolução correta dos insumos.
Impacto: Baixo / Risco: Baixo
Não cumprir o escopo do projeto:
O projeto pode ter seu escopo aumentado além da capacidade de produção dos membros, o que pode gerar queda na qualidade da entrega, frustração dos membros e, no pior dos casos, não atendimento do escopo. Para mitigar isso, deve-se ter um escopo bem definido considerando a capacidade produtiva dos membros.
Impacto: Médio / Risco: Médio
Baixa capacidade técnica dos colaboradores:
O projeto pode necessitar de uma capacidade técnica além do que os membros da equipe possuem, o que por sua vez pode gerar atrasos devido ao tempo de aprendizado dos colaboradores.
Impacto: Baixo / Risco: Raro
✅ Conclusão
Para garantir o sucesso do projeto, é importante que cada risco seja monitorado e que as medidas de prevenção sejam implementadas desde o início do projeto. O uso de testes automatizados e boas práticas de desenvolvimento é fundamental para reduzir falhas e garantir a qualidade do projeto.
